龍巖中心城區交通設施建設大跨步 市民頻“打call”
類別:公司新聞   發布時間:2018-03-20 08:33:34   瀏覽:4273 次 [返回]


   常年在深圳工作的蘇耕民在2月1日回到老家龍巖,他說:“家鄉這些年變得‘高大上’了,許多路都不懂走了,但順著方向走,一下子就到家了?!?/span>

自龍巖市提出推進實施中心城區暢通工程后,一批交通節點的改造、新建道路的貫通,使得城市交通變得更加有序。如今,一批在建工程正加快建設步伐,新建項目呼之欲出。屆時,四通八達的路網將使得市區的交通變得更順暢。

城市道路網日益完善

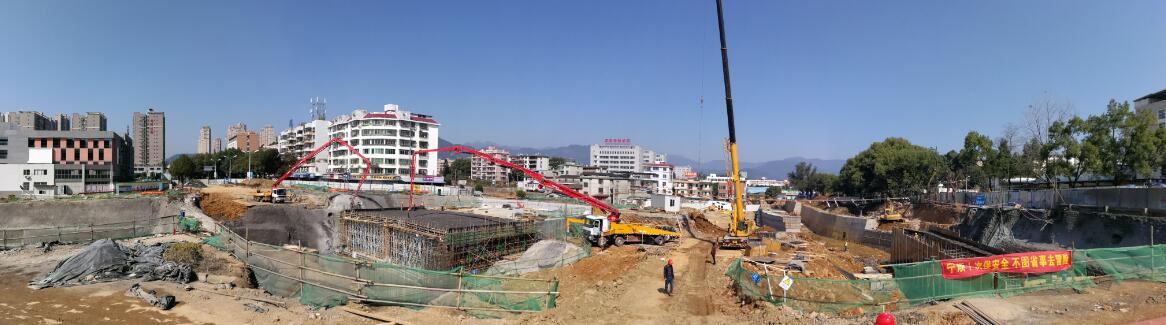

2月2日,市勞動模范、市城投公司高級工程師孔華在龍巖大橋主橋施工現場察看施工情況。他介紹說:“目前主墩圍護樁基已完成95%,主塔21根樁基預計能在4月完成,通車后將成為連接龍巖中心城市南北、溝通新老城區的重要樞紐?!?/span>

同時,全長2656米的華蓮西路一期(紅田路東-龍騰路)工程,含5座橋梁和1座隧道,目前隧道已完工,橋梁樁基完成96%,墩柱完成75%;全長1578米的犀牛路二期工程,目前完成74%的樁基建設,預計春節前完成42根樁基;天馬東路(曹溪路-蓮莊路)項目,總投資2.42億元,目前已完成土方開挖約3萬立方米,正進行五星路至蓮莊路段300米管廊主體施工。全長1630米的金雞路二期A段(曹溪路-蓮莊路),目前已完成雨污管網約400米;排水箱涵100米,管廊工程400米,山坡土方約5萬立方米。

此外,東環路下穿漳龍、南龍鐵路框涵工程,總投資約7000萬元,目前已完成框架涵預制場基坑圍護樁80根,下一步計劃進行改村道及改排水溝施工。該框涵東側為龍巖高速公路東環線,西側為省道203線,為龍巖高速公路東環線與省道203線的連接通道。

青竹路(龍騰北路-解放北路),全長1547米,目前完成土方62%、管廊主體40%、排水渠道54%。春節前完成管廊主體完成686米,排水渠道完成650米。青云路(解放北路-龍騰北路),全長1607米,目前完成土方80%、管廊主體29%、邊坡支護80%,預計春節前土方完成36萬方(90%),管廊主體完成500米(36%)。

羅龍西路(中興路-御佳園-江山路口-紅竹山橋)道路改造工程,全長5020米,雙向六車道。分三段實施:中興路至御佳園段、御佳園至江山路口段正進行施工前準備階段,江山路口至紅竹山橋段已完成龍門中心小學和龍門鎮政府兩座人行天橋建設、道路拓寬及砼路面修復,江山路口至龍門鎮政府瀝青路面和人行道鋪設,正在進行剩余路段瀝青路面和人行道鋪設。

天馬西路二期(龍巖大道-曹溪北路)道路工程地處龍巖核心組團曹溪街道,全長約818米,為城市主干路,項目建成后將為曹溪街道核心組團周邊地塊交通出行提供便利。目前已完成施工、監理招標工作,正在辦理報建手續,計劃今年開工建設。

市民所熟悉的三橋一路項目,也正如火如荼地施工當中。

目前,羅橋及周邊已完成拼寬橋鋼箱梁吊裝、電力設備安裝、道路拓寬部分底層瀝青鋪設,正進行高壓電纜穿設;人民醫院人行橋已完成拱圈模板支架系統,沿線人行道完成70%。

西興橋及周邊已完成橋梁樁基33根、橋臺15%、電力設備安裝、人行道90%、鋼箱梁制作80%,道路拓寬部分底層瀝青鋪設、墩柱建設全部完成,正在進行高壓電纜穿設。

九一橋及周邊拓寬橋梁樁基、墩柱已全部完成,左幅鋼箱梁吊裝完成,右幅鋼箱梁計劃于今日進行吊裝;電力設備安裝完成;道路拓寬部分完成底層瀝青鋪設,人行道完成70%?!叭龢蛞宦贰表?xiàng)目計劃2018年9月建成通車。

濱河綠道安全美觀

走出家門,就是公園。于去年9月底開工建設的濱河綠道(東風橋-蓮花橋)項目,起于東風橋、終于小溪橋、蓮花橋,新建綠道總長2840米,人行步道寬3.8米,總投資約1.25億元。

“將行人和車子分開來,(市民)出行安全,(城市景觀)也很漂亮,做得好。”在六一廣場旁駐足觀看施工的邱大爺說道。

該項目目前已完成棧橋、懸挑結構主體工程、路面施工50%,現正在欄桿、外墻裝飾、觀景臺等附屬項目施工,已完成合同工程量的85%。預計2018年春節前,項目慢道基本完成,5月完成綠化掃尾并竣工。建成后將成為中心城區又一個集人文、休閑、健身的城市濱河景觀,與龍川路濱河綠道、小溪河濱河綠道及東山濕地公園等聯通形成系統。

“我對新建的濱河綠道滿懷期待!為龍巖瘋狂‘打Call’!”家住蘇溪社區的市民陳思穎興奮地說道,“等全線建成后,我一定第一時間騎車去溜一圈?!?/span>

今年春節期間,龍巖大道高架橋主橋、龍巖大道北段四期下穿工業路通道、青云路、火車站站前高架橋、金雞路三期、三橋一路改造工程等將繼續施工,確保項目進度不停歇。

人行天橋讓行人行車更通暢

近些年,為方便行人通行,保障交通安全,中心城市興建起近20座人行天橋。今年,計劃完成蓮東北路蓮東中學、龍騰南路恒寶廣場、龍騰路五洲財富、龍騰中路龍津?qū)W校及雙洋路新發現1、2號等6座人行天橋,其中,龍騰路五洲財富人行天橋計劃于2018年春節前開放通行。

今年,在去年建成的鳳凰小學等3所學校家長接送區改造和龍巖大道10個港灣式公交站建設基礎上,將新建羅龍西路隧道工程、紅田路三期、天馬西路二期、龍巖技師學院第二校區接線道路、龍巖一中分校邊城市支路建設等,城市道路快速通行能力得到大大提升。

建設在加速,資金有保障。去年,市城投公司創造性地提出了片區綜合開發、市政與收儲項目捆綁打包成棚改項目等思路,通過政府購買服務、融資租賃、財政籌集等方式融資47.7億元,有力保障了2017年度項目建設資金需求,構建了良好的政銀企合作平臺。2018年,計劃投入61.42億元實施67個項目,重點推進25個續建項目。
